Poutre de 50 mètres en centre commercial : renforcement par précontrainte additionnelle avec contre-poutre

Une poutre béton de 50 mètres, en hauteur, dans un espace confiné, au cœur d’un centre commercial parisien qui ne pouvait pas fermer. ITS Entreprise est intervenue en précontrainte additionnelle par contre-poutre, de nuit, après une phase de sondages et de notes de calcul menée par notre bureau d’études interne. Une opération représentative de ce que la précontrainte en Île-de-France impose sur un site occupé : une technique maîtrisée, une phase d’études sérieuse et une organisation de chantier calée sur les horaires d’exploitation.

Ouvrage : Centre commercial
Lieu : Paris, Île-de-France
Technique : Précontrainte additionnelle par contre-poutre
Mission : Sondages, notes de calcul et études d’exécution (ITR), travaux (ITS)
Contexte : Site en exploitation, intervention de nuit, espace confiné en hauteur
Année : 2026

Cable de précointrainte dans une poutre de 50m

Renforcer une poutre de 50 mètres sans fermer les magasins

La poutre concernée mesure 50 mètres linéaires et repose sur trois appuis. Elle concentre les descentes de charges d’une zone entière du centre commercial. Impossible de la reprendre partiellement, impossible non plus d’immobiliser l’exploitation : les magasins sont restés ouverts pendant toute la durée du chantier.

Le renforcement a donc été conduit de nuit, en dehors des heures d’ouverture, avec une zone restituée propre et libre chaque matin. À cela s’ajoutent deux contraintes physiques : une intervention en hauteur et un espace confiné entre la poutre et les niveaux supérieurs, qui limite l’encombrement du matériel comme les postures de travail.

Sondages et notes de calcul : ce qui a été validé avant les travaux

Avant toute mise en œuvre, ITR, notre bureau d’études interne, a réalisé les sondages sur l’ouvrage, les notes de calcul et les études d’exécution. Cette phase conditionne tout le reste : géométrie et position de la contre-poutre, effort de précontrainte à appliquer, implantation des ancrages, vérification des sections existantes sous l’effort introduit.

C’est aussi ce qui sécurise le diagnostic structurel et permet d’engager les travaux avec un plan d’exécution figé, sans découverte en cours de chantier sur un site que l’on ne peut pas se permettre de bloquer.

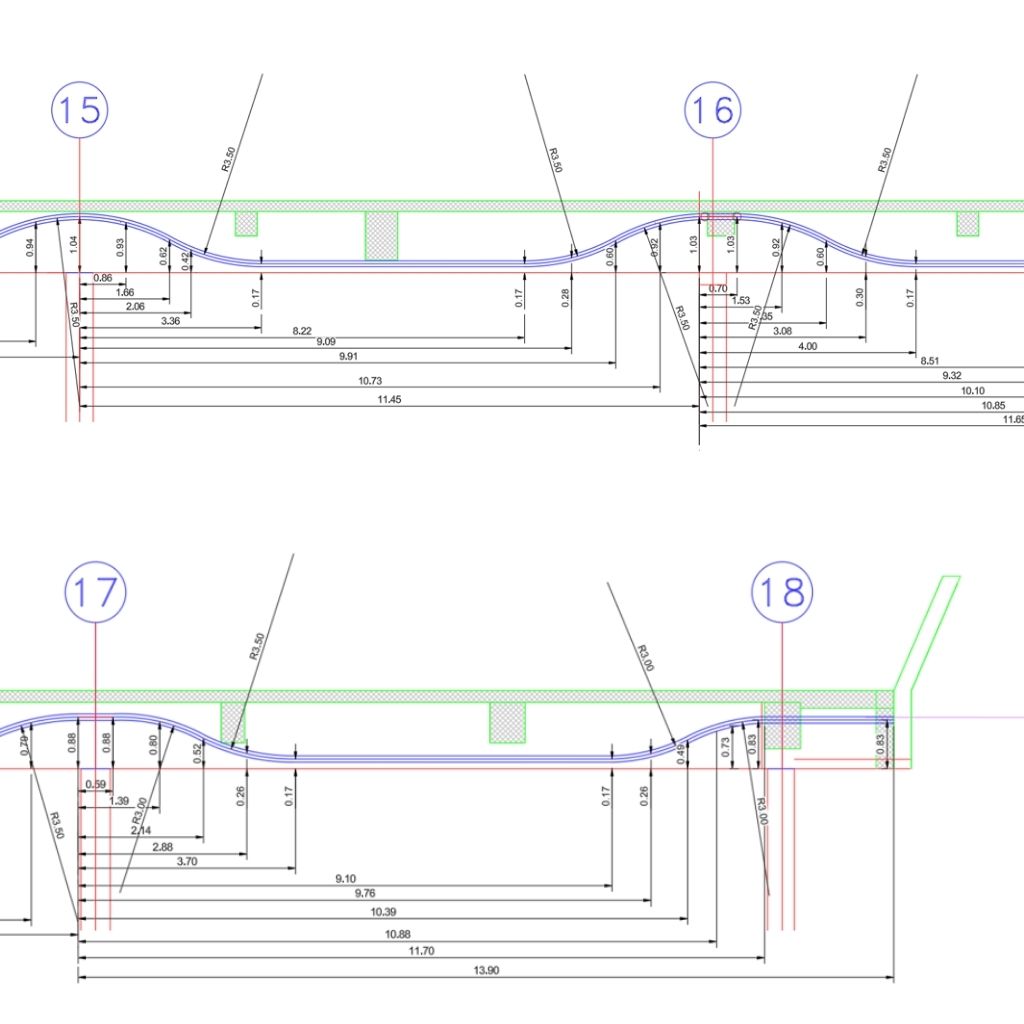

Dimensionnement précontrainte bureau d'études

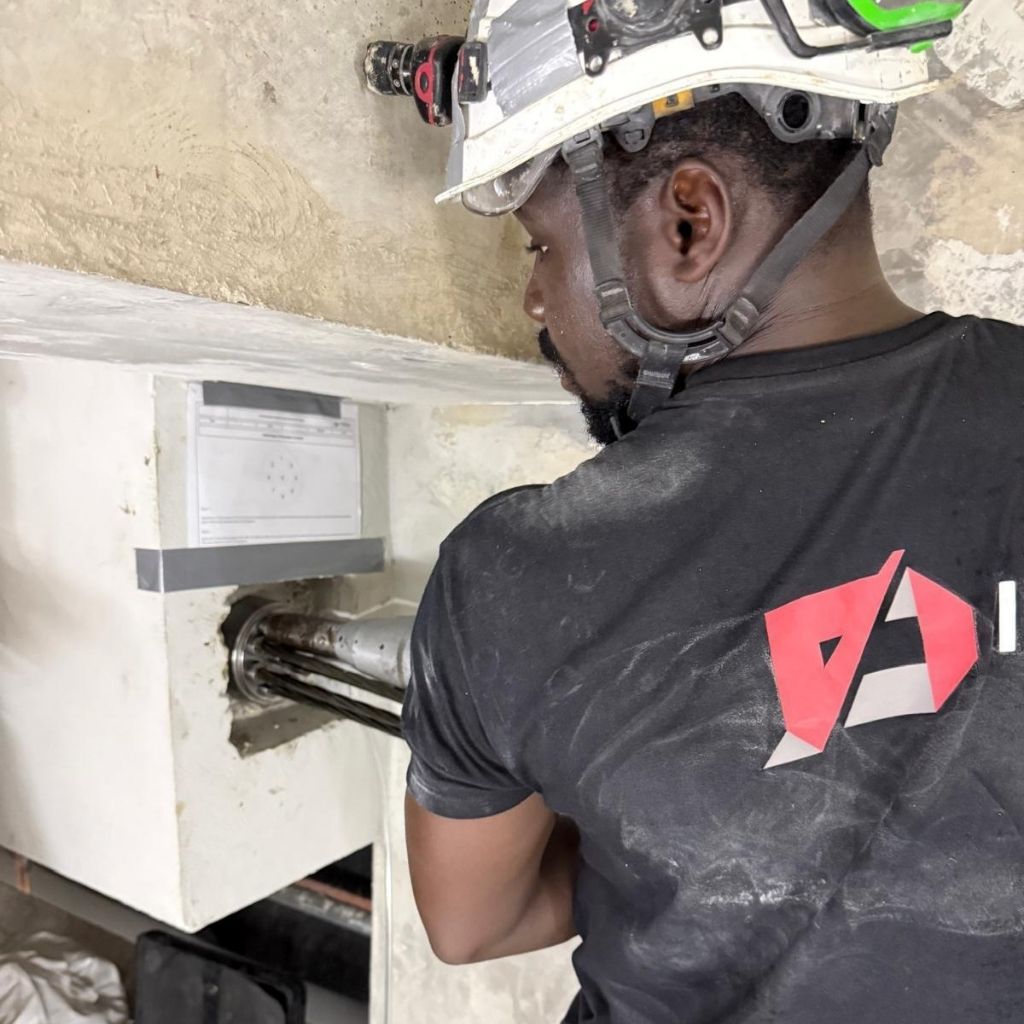

Précontrainte additionnelle sur une poutre en béton

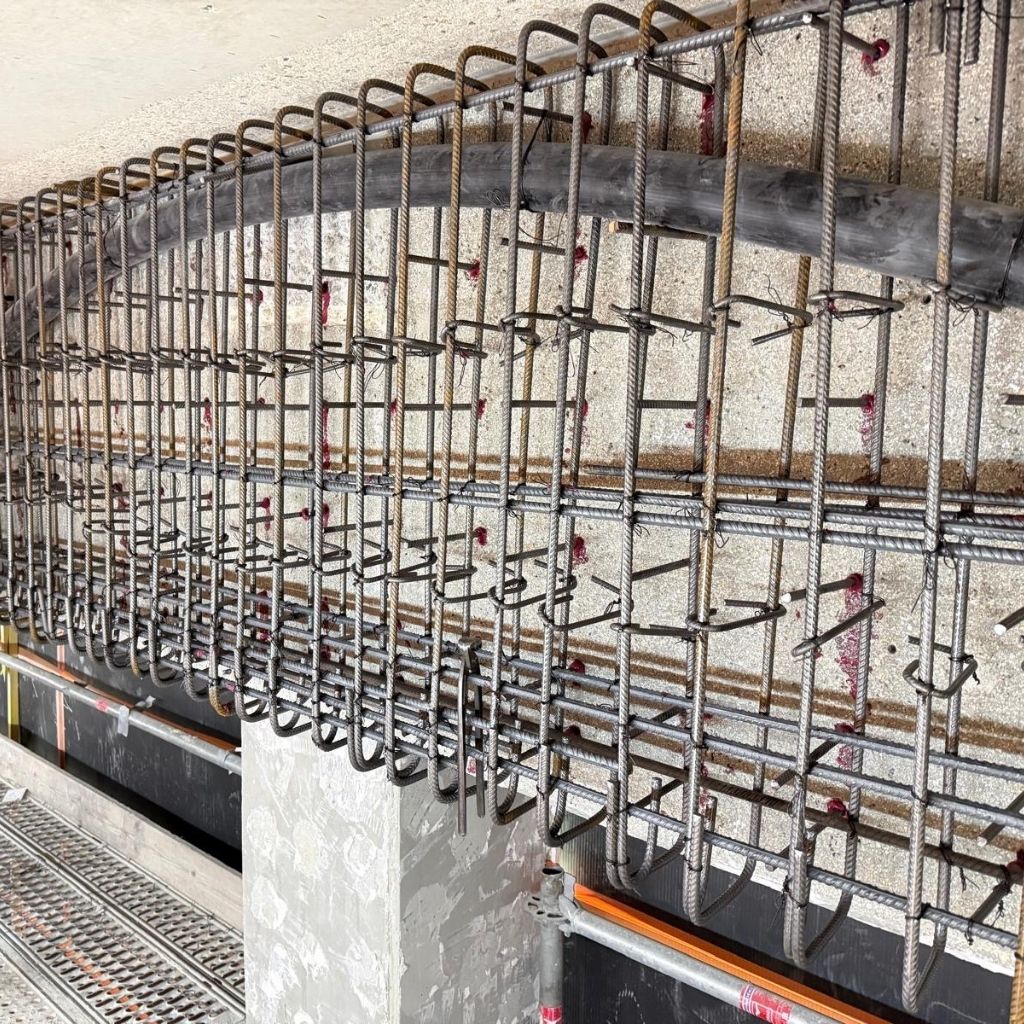

câble de précontrainte dans une poutre en béton

Equipe en préparation de la précontrainte additionnelle

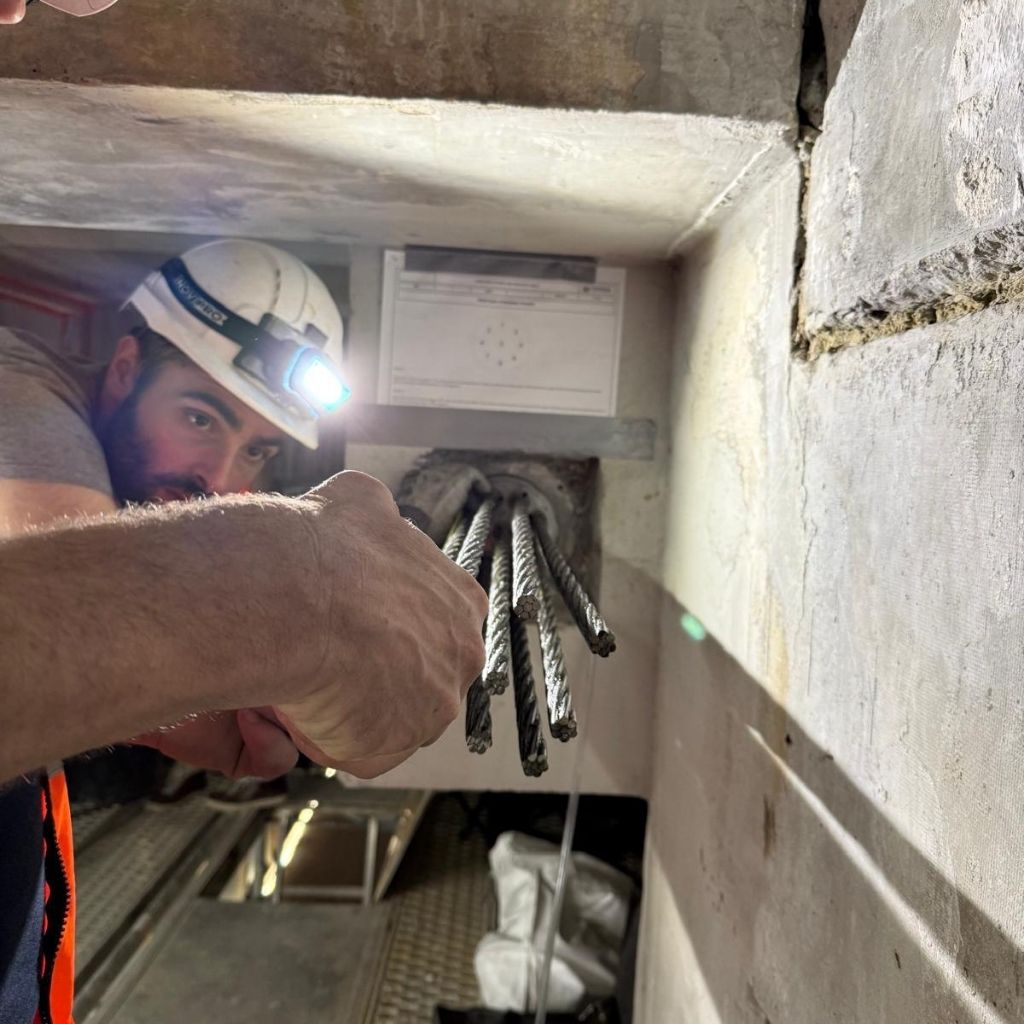

Mise en tension du cable de précontrainte additionnelle

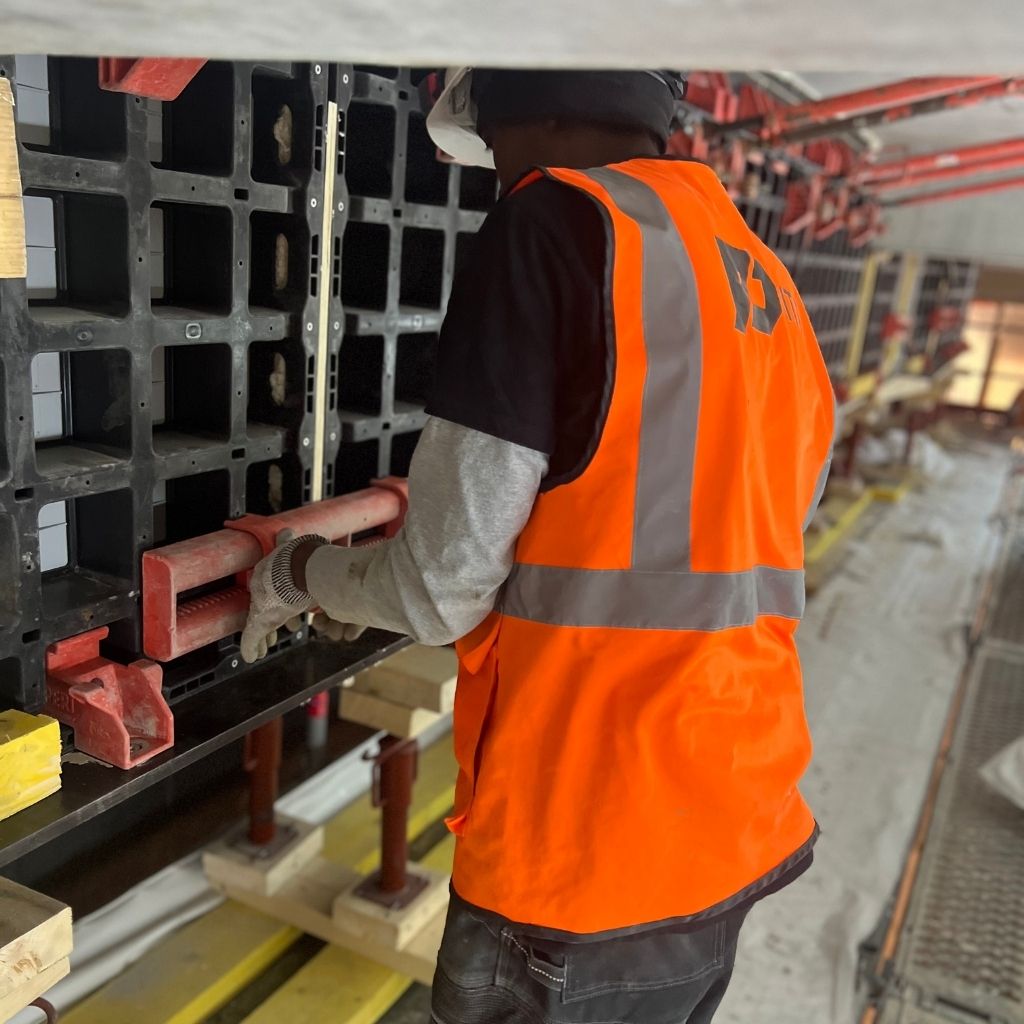

Coffrage précontrainte béton

La solution retenue : une contre-poutre précontrainte

Le renforcement de structure a été réalisé par précontrainte additionnelle associée à une contre-poutre solidarisée à l’ouvrage existant. La mise en tension applique un effort de précontrainte de 180 tonnes, soit environ 1 800 kN, transmis à la poutre existante par les ancrages.

À ne pas confondre avec une charge : ces 180 tonnes ne sont pas du poids ajouté, mais un effort introduit volontairement, orienté par le tracé de la précontrainte pour s’opposer aux charges reprises par l’ouvrage.

L’intérêt de la précontrainte est d’être active : dès la mise en tension, l’effort introduit s’oppose aux charges reprises par la poutre, génère une contre-flèche et décharge la section d’origine. Là où un renfort passif n’agit qu’à partir des charges nouvelles, la précontrainte reprend immédiatement une part de l’existant.

La continuité sur trois appuis ajoute une difficulté : les moments s’inversent de part et d’autre de l’appui intermédiaire, tendus en fibre inférieure en travée, en fibre supérieure sur appui. Le tracé de la précontrainte et l’implantation des ancrages doivent suivre cette réalité sur les 50 mètres, sans introduire d’effort défavorable là où la section ne le supporte pas. C’est ce qui rend le renforcement possible sans reprise en sous-œuvre ni ajout massif de matière.

Percement : une solution R&D Hilti pour réduire la pénibilité

La mise en œuvre supposait un grand nombre de percements, en hauteur, dans un espace confiné, de nuit. Une configuration qui cumule les facteurs de pénibilité pour les compagnons.

Nous avons sollicité le service R&D de Hilti France pour développer une solution de percement adaptée à cette configuration, moins contraignante physiquement et compatible avec l’encombrement disponible. Une démarche cohérente avec la façon dont nous abordons les chantiers complexes : la technique doit être tenable par les équipes qui l’exécutent, sur toute la durée de l’opération.

Un ouvrage renforcé dans les délais, sans interruption d'exploitation

Capacité portante rétablie, exploitation maintenue tous les jours d’ouverture, délais contractuels respectés.
Découvrez comment nous avons renforcé les gradins du Parc des Princes par précontrainte additionnelle.

Un ouvrage à renforcer ? Décrivez-nous votre problématique structurelle, nos ingénieurs vous répondent avec une première analyse technique.

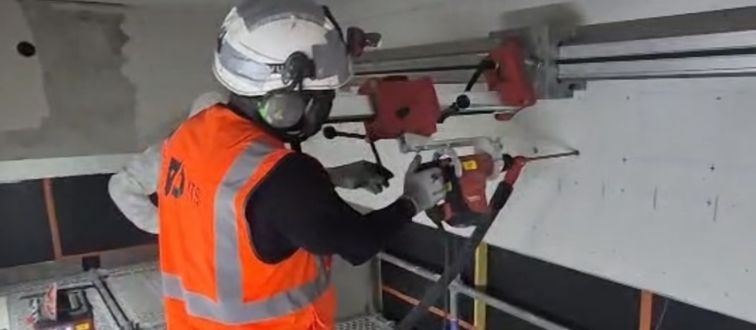

Outil de percement conçue avec Hilti
